使用松木樁進行污水處理施工方案
來源:木樁廠家
工程概況
本工程將污水管布置在機動車道西側距離人行道邊線2.0m處。南屏中排洪渠兩岸雨季合流排水量為12387.9m3/d。按照污水管網設計要求,截流污水進入純污水管網,其下游按非滿管流設計,因此,本工程采用D600~800管,坡度i=0.001,充滿度h/D=0.6。污水收集后與屏北二路新建WC36號污水井相接。污水主管建設長度約365。W1-W2井放坡開挖,內肋增強聚乙烯螺旋波紋管長24米,;W2-W5井打鋼板樁支護,鋼管長6米,松木樁軟基處理;W5-W15井打鋼板樁支護,內肋增強聚乙烯螺旋波紋管長298米,水泥攪拌樁軟基處理,樁徑¢500,縱向間距1.3m,樁長10~13m;W15-WC36井頂管施工,D800鋼筋混凝土管長34m,W15工作井打鋼板樁逆作法施工。設計概況
1、管線軟基處理結合地區經驗,在場地開闊位置的污水管選擇采用水泥土攪拌樁進行地基處理,距離擋墻較近的管線及破除恢復后截污井采用松木樁復合地基處理。
對于軟基處理段管線基坑,基坑底設30cm碎石墊層及20cm中粗砂墊層,壓實系數不小于0.90。在碎石墊層中設單層雙向塑料土工格柵。開挖深度遇淤泥的基坑,需拋填片石0.5m深。
管線軟基處理松木樁處理:
松木樁采用人工配合機械插打,機械采用PC200挖機。

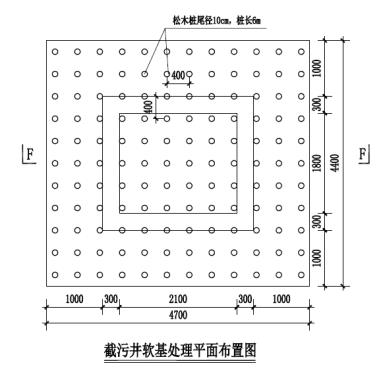

施工流程:樁位放線-打松木樁-回填碎石
用液壓挖掘機打樁時需兩人扶樁就位,將挖斗倒過來扣壓木樁,將木樁壓入地基一定深度自穩,然后讓扶樁人走開,由挖掘機將松木樁壓下去,一般每3~5min即可打一條樁,工效較高。為了使擠密效果好,提高地基承載力,打樁時必須由基底四周往內圈施打。樁的布置以梅花形,使每根樁的樁頂基本保持在同一水平面,清挖打樁時擠出的淤泥,及時清理。
2、管線水泥攪拌樁軟基處理
根據地質勘察鉆孔成果,本工程支護開挖段淤泥層較厚,且基坑探挖深3.0m,根據工程經驗,基坑開挖時隆起、周邊地表沉降問題較為嚴重,需進行坑內加固。且軟土地基經處理后,地基在施工期和使用期間不發生局部或整體破壞,使用期內不發生較大的沉降和不均勻沉降,可保證污水管安全、穩定地運行使用。管線軟基處理水泥攪拌樁:1、樁徑Φ500,呈三角形布置,樁縱向間距為1.3m;
管線水泥攪拌樁軟基處理圖1:
(一)普通檢查井水泥攪拌樁軟基處理
普通檢查井底水泥攪拌樁樁徑Φ500,3顆樁呈三角布置在井外壁圓周。
檢查井水泥攪拌樁軟基處理圖:
主要工程數量
(一)松木樁軟基處理W2~W5、W5~W5-1、截流井工程量匯總表
(二)管線水泥攪拌樁軟基處理
水泥攪拌樁軟基處理工程數量表
(三)檢查井水泥攪拌樁軟基處理
注:本表工程量為估算值,不能作為最終工程量
以上就是"使用松木樁進行污水處理施工方案"文章的全部內容,如果您有松木樁、杉木樁、落葉松等需求,歡迎咨詢網站右上方的廠家熱線,我們將為您竭誠解答!
本文鏈接:http://jdgjxx.cn/shili/2/215.html,轉載請注明出處!
- 相關文章
- 開化城白公路改建工程二期松木樁施工方案
- 淮安市黃河故道干河下段混凝土板樁施工方案
- 松木樁施工方案-松木樁施工流程
- 小鳥新天堂如何用松木樁做環境治理物理護堤方案
